Proiectul Stației de Transformare și Conexiunii Vung Ang de 220 kV este investit de Corporația Națională de Transport al Energiei Electrice. Consiliul de Administrare a Proiectului Energie Electrică Centrală reprezintă investitorul în gestionarea și operarea proiectului. Compania de Transport al Energiei Electrice 1 preia operarea după finalizare.

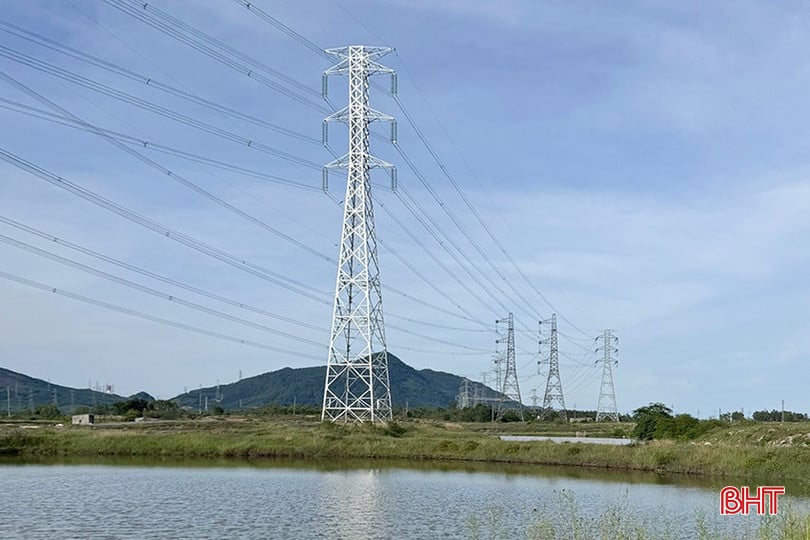

Proiectul va fi implementat începând cu aprilie 2022. Scara proiectului include o stație de transformare de 220 kV cu o suprafață de 3,3 hectare în zona rezidențială Xom Trai, cartierul Vung Ang; o linie de legătură lungă de 13,42 km, care include 45 de locații și trece prin cartierele Vung Ang și Song Tri.

Pentru a implementa proiectul, Comitetul Provincial al Partidului și Comitetul Popular Provincial au dispus cu fermitate departamentelor, filialelor și unităților relevante să se concentreze pe lucrările de curățare a amplasamentului pentru a asigura respectarea reglementărilor și a preda investitorului amplasamentul curat pentru construcție. În consecință, stația de transformare de 220 kV Vung Ang a fost pusă în funcțiune pe 21 septembrie 2025, fiind gata de funcționare pentru a primi energie electrică de la Centrala Termoelectrică Vung Ang 1 și a o transmite către sistemul energetic național.
Totuși, linia care se conectează la 45 de stâlpi este blocată la ancorajul 06-08, trecând prin cimitirul parohial Du Yen din zona rezidențială Tay Yen, districtul Vung Ang. Aici, o parte a locuitorilor nu sunt de acord și se opun traseului cablului prin această zonă, în ciuda eforturilor de dialog, mobilizare și propagandă din partea administrației locale.
Sub conducerea Comitetului Provincial de Partid, a Comitetului Popular Provincial, autoritățile din sectoarele Vung Ang și Song Tri au colaborat îndeaproape cu departamentele, filialele și Poliția Provincială pentru a mobiliza forțele de securitate în vederea desfășurării lucrărilor de tragere a frânghiei de ancorare 06-08, ducând astfel proiectul la linia de sosire, respectând calendarul stabilit. Mobilizarea forțelor de securitate de către provincia Ha Tinh demonstrează hotărârea provinciei în implementarea proiectului național cheie în zonă.

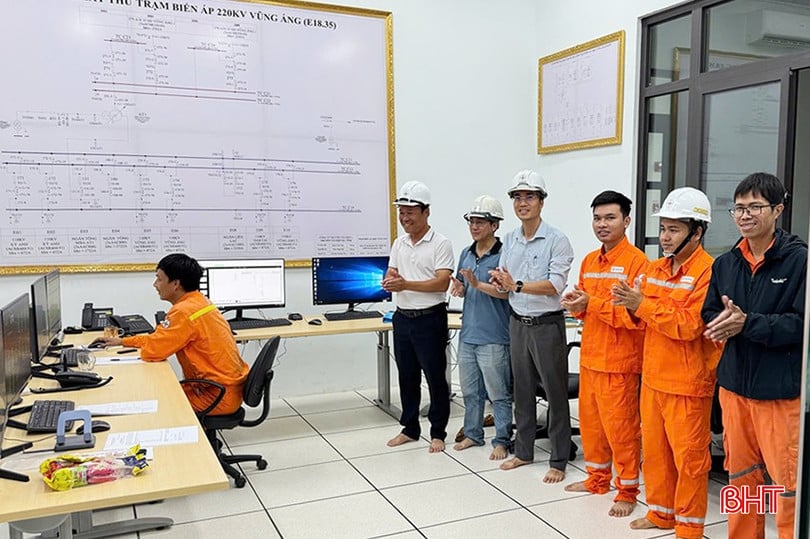

Astăzi (25 octombrie), la ora 11:01, Corporația Națională de Transport al Energiei Electrice, Consiliul de Management al Proiectului Energetic Central, în coordonare cu unitățile relevante, au pus cu succes sub tensiune linia de conectare de 220 kV, finalizând astfel întregul proiect de construire a Stației de Transformare Vung Ang de 220 kV și de conectare. Funcționarea proiectului contribuie la îmbunătățirea fiabilității alimentării cu energie electrică a rețelei electrice din sudul provinciei Ha Tinh și a Zonei Economice Vung Ang, contribuind la promovarea dezvoltării socio-economice a provinciei.
Sursă: https://baohatinh.vn/hoan-thanh-du-an-tram-bien-ap-220-kv-vung-ang-va-dau-noi-post298119.html
