Attention à la prévention du gaspillage des ressources dans les travaux de construction

BDK - Dans le contexte de 2025, la province a de nombreux projets et travaux clés à réaliser, les dirigeants provinciaux mettent l'accent sur la lutte contre le gaspillage, notamment : lutter contre le gaspillage des ressources financières, le gaspillage de main-d'œuvre, le gaspillage de temps, d'opportunités... Prévenir le gaspillage n'est pas une tâche facile, car il est courant et s'infiltre dans de nombreux recoins de la vie.

Báo Bến TreBáo Bến Tre23/03/2025

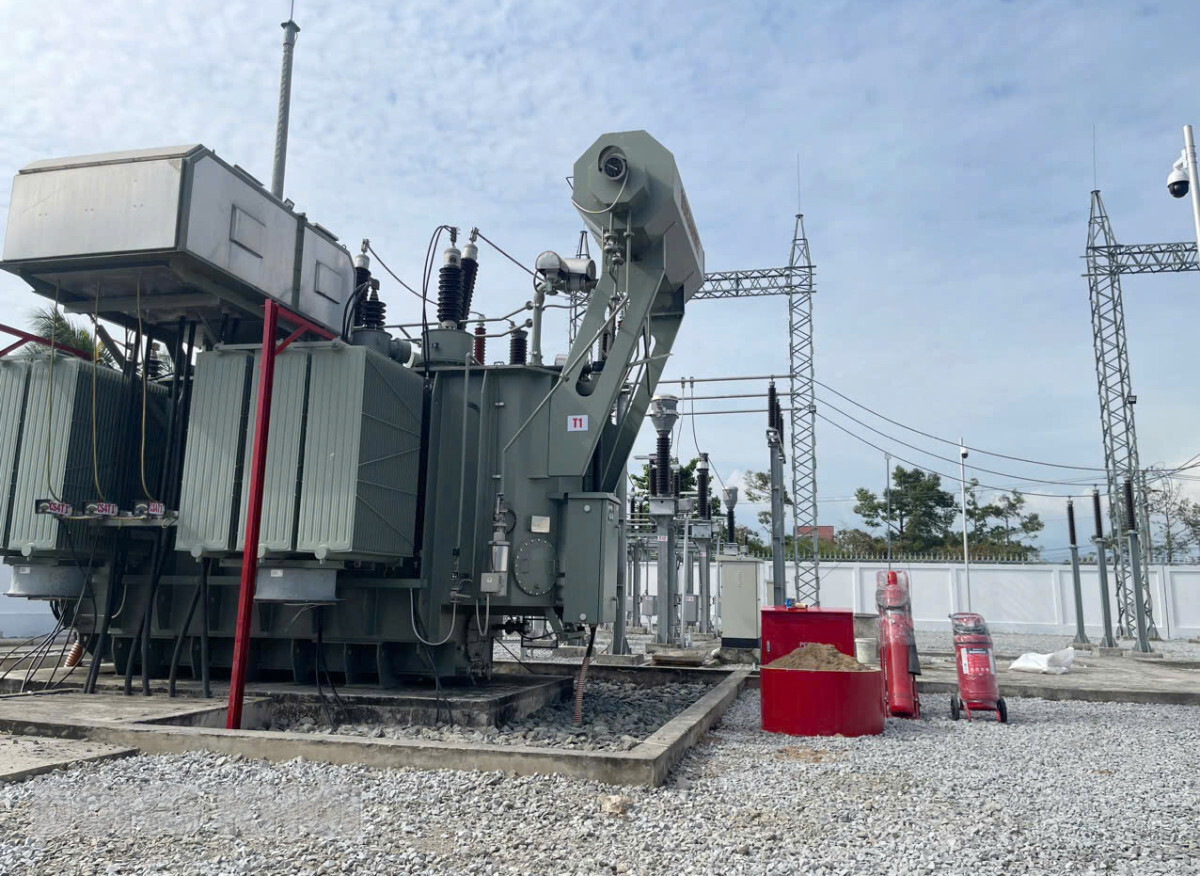

Les transformateurs et les équipements de la sous-station An Hiep 110 kV sont prêts à recevoir de l'électricité.

Contribuer au développement

Le projet d'investissement pour la construction du pont Rach Mieu 2 (RM2), reliant les provinces de Tien Giang et de Ben Tre, a été approuvé pour un investissement total de 6 810 milliards de dongs. Les habitants de Ben Tre attendent avec impatience l'achèvement du pont Rach Mieu 2, qui permettra de résoudre les problèmes de circulation.

Après trois ans de travaux (de mars 2022 à mars 2025), le pont RM2 a progressé pour un coût total de 2 670,14 milliards de VND, atteignant 80,84 %, dépassant de plus de 4 % l'avancement global prévu. Tran Van Thi, directeur du conseil de gestion du projet My Thuan (investisseur du projet RM2), a déclaré : « L'avancement du projet n'a pas déçu l'attention des dirigeants des provinces de Tien Giang et de Ben Tre (lors du déblaiement du site) et les services concernés ont activement mis en œuvre la construction. Le projet est actuellement en avance de 4 % sur le calendrier, dont 15 % pour le pont principal, le pont RM2. La fermeture du pont à haubans principal du pont RM2 est prévue le 30 avril 2025. Le 30 juin 2025, les cinq ponts sur cinq du tracé seront achevés et les routes d'accès seront quasiment terminées. Nous nous efforçons d'achever l'ensemble du projet le 2 septembre 2025. »

Pour la mise en œuvre des deux projets de pont RM2, jusqu'à 1 104 ménages ont sacrifié leurs terres, leurs cultures, leurs maisons, etc. Plus précisément, le projet de pont RM2 a permis de libérer 543 ménages, dont 226 dans le district de Chau Thanh et 317 dans la ville de Ben Tre, ce qui a permis à l'entrepreneur de garantir les progrès promis à l'investisseur. Parallèlement, la province a également mis en œuvre le projet de route d'accès au pont RM2, touchant 561 ménages au total, libérant ainsi immédiatement les terres nécessaires à la construction du pont RM2.

La contribution de la population a permis à l'unité de construction de déployer rapidement le chantier, économisant ainsi du temps, des efforts et de l'argent. La détermination et la rapidité avec lesquelles les responsables provinciaux ont orienté, encouragé, visité et mobilisé les ménages, ainsi que les efforts de nombreux services, branches et autorités locales lors de la phase de déblaiement du site, ont permis d'obtenir des résultats encourageants pour le projet du pont RM2 tel qu'il est aujourd'hui. L'achèvement du pont RM2 est considéré comme un projet clé et un tremplin pour le développement futur de la province.

J'apprécie votre contribution

Située à l'entrée du parc industriel d'An Hiep (Chau Thanh), la station de transformation 110 kV d'An Hiep a été mise en service en février 2025. De nombreuses entreprises du parc industriel d'An Hiep ont déclaré attendre avec impatience la mise en service de la station et des lignes électriques desservant le parc, afin d'éviter les pannes de courant et les incidents fréquents. Actuellement, l'unique ligne électrique partant de l'intersection de Tan Thanh rencontre des problèmes constants, car elle est surchargée et dégradée.

Un entrepreneur exploitant une usine dans le parc industriel d'An Hiep a déclaré : « Nous fabriquons des produits de haute technologie, automatisés en continu, qui nécessitent une source d'alimentation stable. Par exemple, dans notre usine, si la source d'alimentation est instable, le système s'arrête automatiquement. Les coupures de courant sont fréquentes pendant la saison des pluies. Une panne de courant de seulement 5 minutes arrête tout le système. Nous devons alors tout nettoyer depuis le début pour garantir la sécurité du produit. Chaque nettoyage prend de 3 à 6 heures. L'entreprise doit dépenser des matières premières et de la main-d'œuvre, et interrompre le travail, ce qui entraîne un gaspillage de ressources humaines et financières. Par conséquent, une source d'alimentation instable peut entraîner de nombreuses difficultés et des pertes considérables. »

Français Le poste de transformation d'An Hiep 110 kV et la ligne de transmission Ben Tre - An Hiep 110 kV traversant le district de Chau Thanh et la ville de Ben Tre, en février 2025, comptent encore de nombreux ménages qui ne se sont pas mis d'accord sur : le prix de soutien pour le terrain emprunté temporairement, les ménages qui n'ont pas reçu d'argent, les ménages qui n'ont pas accepté de recevoir de l'argent... Sans parler des difficultés à mobiliser les ménages pour se mettre d'accord sur le niveau de soutien pour l'emprunt des routes d'accès, le remblayage du terrain et la collecte des matériaux et équipements pendant le processus de construction, « parce que les ménages demandent un prix trop élevé, environ 30 à 70 % de la valeur de l'argent pour construire les fondations », selon le rapport du ministère de l'Industrie et du Commerce.

M. Le Xuan Hai, membre du conseil d'administration de la Southern Power Corporation, a déclaré : « Nous demandons aux unités de coordonner leurs efforts afin que le projet puisse être construit en urgence pendant la saison sèche de cette année. Nous ne pouvons pas attendre la saison des pluies, car cela entraînerait de nombreuses difficultés pour le processus de construction et affecterait l'avancement de la mise en œuvre. Nous recommandons que les districts et les communes concernés apportent leur soutien afin que le projet puisse être achevé en 2025, car sans cela, le capital d'investissement ne pourrait pas être versé à la province. »

« Le projet de poste de transformation 110 kV d'An Hiep a été mis en service techniquement en février 2025 ; si la ligne 110 kV reliant le poste de Ben Tre à An Hiep n'était pas achevée cette année, elle serait considérée comme un gaspillage. Par conséquent, la Southern Power Corporation et les dirigeants provinciaux sont déterminés à achever le projet en avril 2025 afin de fournir rapidement de l'électricité aux producteurs et aux populations, de manière sûre et stable », a déclaré M. Le Xuan Hai, membre du conseil d'administration de la Southern Power Corporation.

Demander aux comités et autorités locaux du Parti de considérer le travail de propagande et de mobilisation pour la mise en œuvre du poste de transformation 110 kV d'An Hiep et de la ligne de transport 110 kV Ben Tre-An Hiep comme une tâche politique essentielle, en mettant l'accent sur l'orientation. Désigner des membres spécifiques pour participer à la résolution des problèmes dans chaque localité, afin de résoudre le problème de déblaiement du site pour le projet en mars 2025.

(Secrétaire adjoint permanent du Comité provincial du Parti Tran Thanh Lam - Chef du Comité de pilotage pour la propagande et la mobilisation pour la mise en œuvre de projets et travaux clés dans la province)

Article et photos : Thao Tran

Source : https://baodongkhoi.vn/quan-tam-chong-lang-phi-nguon-luc-trong-xay-dung-cong-trinh-24032025-a144119.html
