Vietnam.vn - Nền tảng quảng bá Việt Nam

Das Projekt zur Errichtung einer 220-kV-Übertragungsleitung zwischen dem Umspannwerk Nghia Lo und dem 500-kV-Umspannwerk Viet Tri soll bis 2025 abgeschlossen sein.

(Chinhphu.vn) - Das 220-kV-Übertragungsleitungsprojekt, das Nghia Lo mit dem 500-kV-Umspannwerk Viet Tri verbindet, befindet sich in der Endphase. Die Bauunternehmen beschleunigen den Baufortschritt und streben danach, die Fertigstellung so schnell wie möglich zu erreichen.

Báo Chính PhủBáo Chính Phủ13/10/2025

Dem Plan zufolge handelt es sich hierbei um eines der Projekte, die vom vietnamesischen Gewerkschaftsbund und der Vietnam Electricity Group (EVN) ins Leben gerufen wurden, um im Wettbewerb die Fertigstellung bis 2025 zu beschleunigen.

Phấn đấu đưa dự án đường dây 220kV đấu nối Nghĩa Lộ - TBA 500kV Việt Trì về đích trong năm 2025- Ảnh 1.

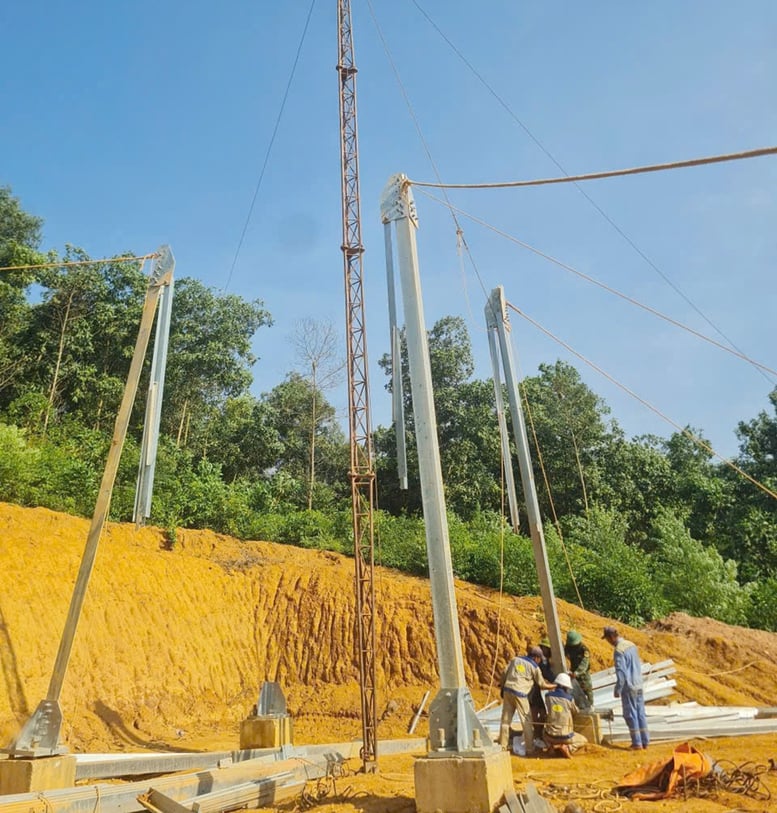

Bau des Mastes 212 der 220-kV-Übertragungsleitung zwischen Nghia Lo und dem 500-kV-Umspannwerk Viet Tri – Foto: VGP/Toan Thang

Die Ressourcen auf die letzte Phase des Projekts konzentrieren

Das 220-kV-Übertragungsleitungsprojekt, das das Umspannwerk Nghia Lo mit dem 500-kV-Umspannwerk Viet Tri verbindet, wird von der National Power Transmission Corporation (EVNNPT) finanziert. Das Central Power Project Management Board (CPMB) vertritt den Investor bei der Verwaltung und dem Betrieb des Projekts, und die Power Transmission Company 1 übernimmt nach Fertigstellung den Betrieb.

Das Projekt umfasst zwei Streckenabschnitte mit einer Gesamtlänge von knapp 94 km, die durch die Provinzen Yen Bai und Phu Tho führen.

Herr Nguyen Van Tinh - stellvertretender Direktor von CPMB sagte: Bis jetzt hat das Projekt die Mobilisierung und Übergabe von 256 Fundamentpositionen abgeschlossen und 112/256 Stützenplätze (entsprechend 40/96 Korridorankerplätzen) übergeben.

Bezüglich des Baufortschritts sind 253 Fundamente fertiggestellt, 175 Stützen errichtet und alle 256 Stützen an die Baustelle übergeben worden. Die Verkabelung hat begonnen. Derzeit arbeiten zahlreiche Teams und Baugruppen parallel an der Errichtung der Stützen und der Verkabelung entlang der Trasse.

Laut CPMB traten während der Umsetzung des Projekts vor allem Schwierigkeiten bei der Entschädigung für die Räumung von Baugrundstücken (BTGPMB) auf. Da die fusionierten Gemeinden erst kürzlich ihren Betrieb aufgenommen haben, müssen die Verfahren und Einheitspreise für die BTGPMB der einzelnen Ortschaften noch neu festgelegt werden.

Hinzu kommt, dass die Kommunen bei der Durchführung von Verfahren zur Landbeschaffung und Umsiedlung mit Schwierigkeiten im Bereich der personellen Ressourcen konfrontiert sind.

CPMB arbeitet eng mit den lokalen Behörden zusammen, um schrittweise konkrete Probleme zu lösen und die Verfügbarkeit der Baustelle zu gewährleisten.

Dementsprechend forderte CPMB die am Projekt beteiligten Einheiten auf, das Personal für die Entschädigungserhebung aufzustocken, um sich mit den lokalen Behörden abzustimmen, die Herkunft des Landes zu erfassen und zu prüfen, um Entschädigungspläne zur Genehmigung zu entwickeln; Haushalte zu organisieren und zu mobilisieren, um das Fundamentgelände zu übergeben; die personellen Ressourcen und die Ausrüstung aufzustocken, um sich auf die gleichzeitige Errichtung der Säulen und das Verlegen der Kabel an den aktuellen Standorten und in den aktuellen Säulenabständen zu konzentrieren.

CPMB hat sich gemeldet und registriert, um mit den Führern des Volkskomitees der Provinz Lao Cai zusammenzuarbeiten, Anweisungen zu erhalten und Hindernisse zu beseitigen, um den Fortschritt der BTGPMB-Arbeiten für das Projekt zu beschleunigen.

Der Vertreter des Bauunternehmens erklärte: „Die Region wurde in letzter Zeit immer wieder von Unwettern heimgesucht, was die Bauarbeiten erheblich beeinträchtigt hat. Zudem waren die Arbeitskräfte aufgrund anderer dringender Schlüsselprojekte der Elektrizitätswirtschaft abwesend. Dennoch hat das Unternehmen alle Teams und Maschinen mobilisiert, um die Bauarbeiten zu beschleunigen und das Projekt zur Erfüllung der Anforderungen des Investors abzuschließen.“

Hohe Entschlossenheit und große Anstrengungen, um das Projekt zum Abschluss zu bringen.

Das Projekt wird nach seiner Fertigstellung dazu beitragen, Kapazitäten kleiner und mittlerer Wasserkraftwerke in der Nordwestregion freizusetzen. Darüber hinaus wird es die Stromverluste im Übertragungsnetz reduzieren, die Vernetzung des regionalen Stromnetzes stärken, die Sicherheit, Zuverlässigkeit und Stabilität des regionalen und nationalen Stromnetzbetriebs verbessern und den Strombedarf von Industrie, Handel, Dienstleistungen, Alltag und anderen Aktivitäten in der Nordwestregion decken.

Gleichzeitig trägt das Projekt zur Stärkung der Netzanbindung, zur Verbesserung der Sicherheit, der Flexibilität im Betrieb und der Stabilität des nationalen Stromsystems bei und erhöht die Stromversorgungssicherheit für den Norden ab 2025.

Bei einer kürzlich abgehaltenen Projektfortschrittsbesprechung stellte Herr Truong Huu Thanh, stellvertretender Generaldirektor von EVNNPT, fest, dass die Baustelle trotz vieler Bemühungen in der jüngsten Vergangenheit das Gesamtfortschrittsziel des Projekts noch nicht erreicht hat.

Um den von EVN geforderten Projektfortschritt sicherzustellen, forderte der stellvertretende Generaldirektor von EVNNPT, Truong Huu Thanh, die gesamte Baustelle zu höchster Entschlossenheit und großen Anstrengungen auf, um das Projekt zum Abschluss zu bringen.

Konkret beauftragten die Verantwortlichen von EVNNPT die CPMB-Leiter damit, die Baustelle regelmäßig zu besuchen und sich auf die Leitung und den Betrieb zu konzentrieren, um sicherzustellen, dass die Fundamentarbeiten für die gesamte Strecke bis spätestens 20. Oktober 2025 abgeschlossen sind.

Die vollständige Mastmontage entlang der gesamten Strecke soll bis spätestens 25. Oktober 2025 abgeschlossen sein; die vollständige Kabelverlegung entlang der gesamten Strecke soll bis spätestens 10. November 2025 erfolgen, um die Abnahme und Inbetriebnahme im November 2025 durchzuführen.

Sämtliche Schwierigkeiten und Probleme müssen umgehend auf der Baustelle behoben werden. Darüber hinaus muss CPMB proaktiv mit den lokalen Behörden, den zuständigen Abteilungen und Zweigstellen zusammenarbeiten, um Hindernisse im BTGPMB-Projekt zu beseitigen, Öffentlichkeitsarbeit zu leisten und die Haushalte für das Projekt zu gewinnen.

Der stellvertretende Generaldirektor von EVNNPT beauftragte CPMB, sich mit jedem Bauunternehmen des Projekts anhand spezifischer Baufortschrittsmeilensteine ​​zu treffen, um die Bauleitung zu drängen. Gleichzeitig waren die Bauunternehmen verpflichtet, die Bauarbeiten parallel durchzuführen, um die Einhaltung der erforderlichen Baufortschrittsmeilensteine ​​zu gewährleisten.

Gleichzeitig werden Bauunternehmer beauftragt, alle Ressourcen, einschließlich ausreichender Arbeitskräfte und Baumaschinen, zu mobilisieren, um gleichzeitig zu bauen, an allen Standorten Pfeiler zu errichten, Kabel an den Verankerungen zu ziehen und sicherzustellen, dass die Stromversorgung des Projekts wie erforderlich eingeschaltet wird.

Die Fachabteilungen von EVNNPT überwachen regelmäßig den Baufortschritt auf der Baustelle, um gemeinsam mit CPMB Probleme zu lösen; sie berichten umgehend und beraten die Führungskräfte des Unternehmens, um Schwierigkeiten und Probleme, die außerhalb ihrer Zuständigkeit liegen, zu beheben.

Toan Thang


Quelle: https://baochinhphu.vn/phan-dau-dua-du-an-duong-day-220kv-dau-noi-nghia-lo-tba-500kv-viet-tri-ve-dich-trong-nam-2025-102251013111312424.htm


Kommentar (0)

No data
No data

Gleiches Thema

Gleiche Kategorie

Wunderschöner Sonnenaufgang über dem Meer von Vietnam
Reise ins „Miniatur-Sapa“: Tauchen Sie ein in die majestätische und poetische Schönheit der Berge und Wälder von Binh Lieu.
Ein Café in Hanoi verwandelt sich in ein europäisches Paradies, versprüht Kunstschnee und lockt Kunden an.
Das Leben der Menschen im Überschwemmungsgebiet von Khanh Hoa am 5. Tag der Hochwasserschutzmaßnahmen: „Zwei-Null“.

Gleicher Autor

Erbe

Figur

Geschäft

Thailändisches Stelzenhaus – Wo die Wurzeln den Himmel berühren

Aktuelle Ereignisse

Politisches System

Lokal

Produkt
