योजना के अनुसार, 19 दिसंबर को विन्ह लॉन्ग प्रांत में को चिएन नदी (टिएन नदी की एक शाखा) पर बनने वाले दिन्ह खाओ पुल परियोजना का शिलान्यास समारोह आयोजित किया जाएगा। यह उन तीन परियोजनाओं में से एक है जिन्हें विन्ह लॉन्ग प्रांत वियतनाम कम्युनिस्ट पार्टी के 14वें राष्ट्रीय सम्मेलन के उपलक्ष्य में शुरू और उद्घाटन करेगा।
विन्ह लॉन्ग प्रांत की जनसमिति के 26 सितंबर, 2025 के निर्णय संख्या 1406/QD-UBND के अनुसार, सार्वजनिक-निजी भागीदारी पद्धति के तहत विन्ह लॉन्ग और बेन ट्रे प्रांतों को जोड़ने वाले दिन्ह खाओ पुल के निर्माण के लिए निवेश परियोजना को मंजूरी दी गई है। दिन्ह खाओ पुल परियोजना राष्ट्रीय राजमार्ग 57 पर को चिएन नदी पर लगभग 4.3 किमी लंबा है। इसे समतल भूभाग पर श्रेणी III सड़क मानकों के अनुसार बनाया जाएगा, जिसकी डिज़ाइन गति 80 किमी/घंटा होगी। मार्ग और मार्ग पर बने पुल (बेन ट्रे की ओर को चिएन नदी की शाखा पर बने काई काओ पुल सहित) 12 मीटर चौड़े (2 लेन) होंगे, जो निर्माण पूरा होने पर 20.5 मीटर (4 लेन) तक विस्तारित हो जाएंगे, और भूमि की सफाई एक ही बार में पूरी कर ली जाएगी। को चिएन नदी पर बना दिन्ह खाओ पुल स्वयं 1.54 किमी लंबा होगा, जो निर्माण पूरा होने पर 17.5 मीटर (4 लेन) तक विस्तारित हो जाएगा।
![]() |

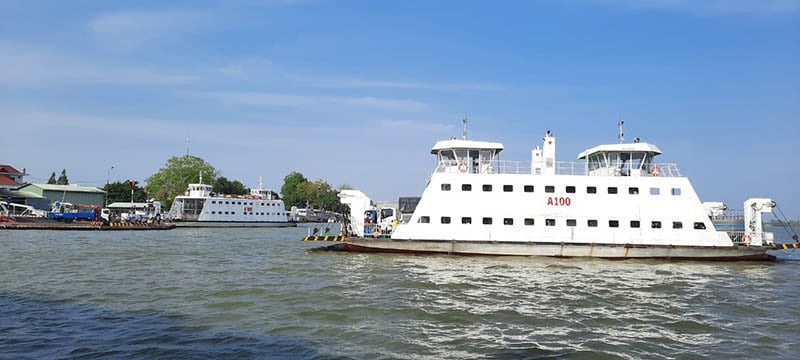

| राष्ट्रीय राजमार्ग 57 पर को चिएन नदी के ऊपर बनने वाले दिन्ह खाओ पुल के निर्माण परियोजना से, एक बार चालू हो जाने के बाद, वर्तमान दिन्ह खाओ फेरी पर यातायात की भीड़भाड़ कम हो जाएगी। |
इस परियोजना को पूरा होने में लगभग 20.7 वर्ष लगने की उम्मीद है (परियोजना के कार्यान्वयन से लेकर पूर्ण होने और चालू होने तक का समय लगभग 3 वर्ष है, और चुनी गई वित्तीय योजना के अनुसार प्रतिपूर्ति अवधि 17.7 वर्ष है)।
यह परियोजना पीपीपी (निर्माण-संचालन-हस्तांतरण) और बीओटी (निर्माण-संचालन-हस्तांतरण) अनुबंध मॉडल के तहत कार्यान्वित की जा रही है, जिसमें कुल निवेश 2,852.143 बिलियन वीएनडी है।
पूंजी संरचना के संबंध में, निवेशक/परियोजना उद्यम लगभग 1,442 बिलियन वीएनडी (ब्याज सहित) की व्यवस्था करने के लिए जिम्मेदार है, जो 50.6% है; परियोजना में राज्य का योगदान लगभग 1,409 बिलियन वीएनडी है, जो 49.4% है।
इस परियोजना का उद्देश्य राष्ट्रीय राजमार्ग 57 की परिचालन क्षमता में सुधार और वृद्धि करना, दिन्ह खाओ फेरी क्रॉसिंग पर यातायात की भीड़ को कम करना, राष्ट्रीय राजमार्ग और एक्सप्रेसवे प्रणाली से संपर्क सुनिश्चित करना, विन्ह लॉन्ग प्रांत और मेकांग डेल्टा क्षेत्र के अन्य प्रांतों के साथ यात्रा के समय को कम करना और प्रांतों के बीच क्षेत्रीय संबंधों को मजबूत करना है। दिन्ह खाओ पुल भविष्य में विन्ह लॉन्ग प्रांत और पूरे मेकांग डेल्टा के व्यापक विकास के लिए निवेश को बढ़ावा देने और अनुकूल परिस्थितियां बनाने के अवसर प्रदान करता है।
राष्ट्रीय राजमार्ग 60 पर स्थित को चिएन नदी पर बने मौजूदा को चिएन पुल के अतिरिक्त, जो बेन ट्रे और ट्रा विन्ह प्रांतों (अब विन्ह लॉन्ग प्रांत) को जोड़ता है और मई 2015 में यातायात के लिए खोला गया था, को चिएन 2 पुल परियोजना (पूर्व बेन ट्रे और ट्रा विन्ह प्रांतों को जोड़ने वाली) को ट्रा विन्ह प्रांत की पीपुल्स कमेटी द्वारा 10 अप्रैल, 2025 को निर्णय संख्या 767/QD-UBND के माध्यम से मंजूरी दे दी गई है। इस परियोजना की लंबाई लगभग 5 किलोमीटर है और इसमें अनुमानित कुल निवेश 3,500 अरब वियतनामी डॉलर है। वर्तमान में सर्वेक्षण और व्यवहार्यता अध्ययन जारी हैं।
19 दिसंबर, 2025 को दिन्ह खाओ पुल परियोजना के शिलान्यास समारोह के साथ-साथ, विन्ह लॉन्ग प्रांत की पीपुल्स कमेटी ने लॉन्ग चाउ वार्ड के प्रशासनिक और आवासीय क्षेत्र में सामाजिक आवास परियोजना का शुभारंभ किया और फु थुआन औद्योगिक पार्क की अवसंरचना निर्माण परियोजना का उद्घाटन किया।
विशेष रूप से, विन्ह लॉन्ग प्रांत के लॉन्ग चाउ वार्ड प्रशासनिक और आवासीय क्षेत्र में स्थित सामाजिक आवास परियोजना लगभग 5,800 वर्ग मीटर क्षेत्र में फैली हुई है; इसमें लगभग 456 अपार्टमेंट शामिल हैं; और इसे लगभग 1,824 लोगों को समायोजित करने के लिए डिज़ाइन किया गया है। परियोजना के लिए प्रारंभिक कुल निवेश लगभग 614 बिलियन वीएनडी है। निवेश का उद्देश्य 2023 आवास कानून के अनुच्छेद 76 में निर्धारित प्रांत में सामाजिक आवास सहायता नीतियों के पात्र लाभार्थियों की आवास आवश्यकताओं को पूरा करने के लिए बिक्री, किराये या लीज-टू-ओन के आधार पर एक सामाजिक आवास कोष का निर्माण करना है।
बेन ट्रे प्रांत के बिन्ह दाई जिले (अब विन्ह लोंग प्रांत के फु थुआन कम्यून) में फु थुआन औद्योगिक पार्क अवसंरचना निर्माण परियोजना 231.78 हेक्टेयर क्षेत्र में फैली हुई है और इसमें कुल 3,582 अरब वियतनामी डॉलर का निवेश किया गया है। इसमें से 3,443 अरब वियतनामी डॉलर से अधिक राशि राज्य बजट से आई है, जबकि अन्य निवेशकों ने दूरसंचार, जल आपूर्ति और बिजली सबस्टेशनों के लिए लगभग 139 अरब वियतनामी डॉलर का योगदान दिया है। परियोजना के 2017 से 2025 के बीच पूरा होने की उम्मीद है।
इस परियोजना का उद्देश्य औद्योगिक पार्क के बुनियादी ढांचे के व्यापक निर्माण में निवेश करना, द्वितीयक निवेशकों को आकर्षित करने के लिए पूर्ण बुनियादी ढांचे से युक्त औद्योगिक भूमि का निर्माण करना, रोजगार सृजन में योगदान देना, सामाजिक-आर्थिक विकास को बढ़ावा देना और बजट के लिए राजस्व बढ़ाना है।
स्रोत: https://baodautu.vn/them-du-an-cau-bac-qua-song-co-chien-chuan-bi-khoi-cong-d456125.html
