ゲアン軍と電力業界が500kV回路3プロジェクトを完成へ

VietnamPlusVietnamPlus22/08/2024

[広告_1]

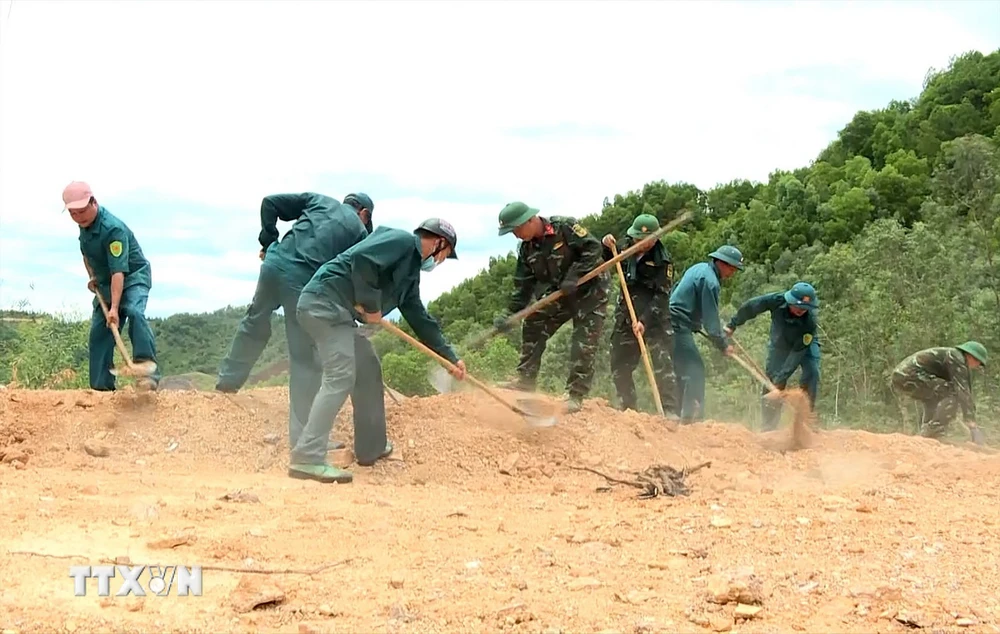

将校と兵士は、国家送電公社がプロジェクトを予定通りに完了できるよう支援します。 (写真:ヴァン・タイ/VNA)
将校と兵士は、国家送電公社がプロジェクトを予定通りに完了できるよう支援します。 (写真:ヴァン・タイ/VNA)

500kV 3号線クアンチャック-フォーノイプロジェクトは、9月2日の建国記念日に間に合うように完成させる最終段階にあります。

第4軍区司令部とゲアン省の指示に従い、省司令部は数百人の将兵を動員し、「晴雨兼用」、「どんなに困難でも必ずやり遂げる」の精神で500kV第3回線の建設支援に参加した。

多数の電柱が通っている地域の一つであるナムダン地区では、送電線通路の除草と地盤の整地作業に依然として多くの困難が伴います。

この間、600人以上の将校、兵士、正規軍、民兵が国家電力送電公社の請負業者とともに、土地の開墾、送電網の安全な通路の確保、電線ロールや資材の輸送、電線の敷設と引き込み、土地の整地と復旧の支援に注力しました...

将兵らはまた、提案された計画の完成に応えて貢献するよう積極的に宣伝し、人々を動員した。

ゲアン省ナムダン郡軍事司令部の民兵補佐官、グエン・ヴィエット・アン少佐は、ナムダン郡を通る500kV送電線回路3の建設は、河川や高くて危険な山々、非常に暑い気候を越えなければならないため、非常に困難で孤立していると語った。

ttxvn_500kv mach 3 (2).jpg

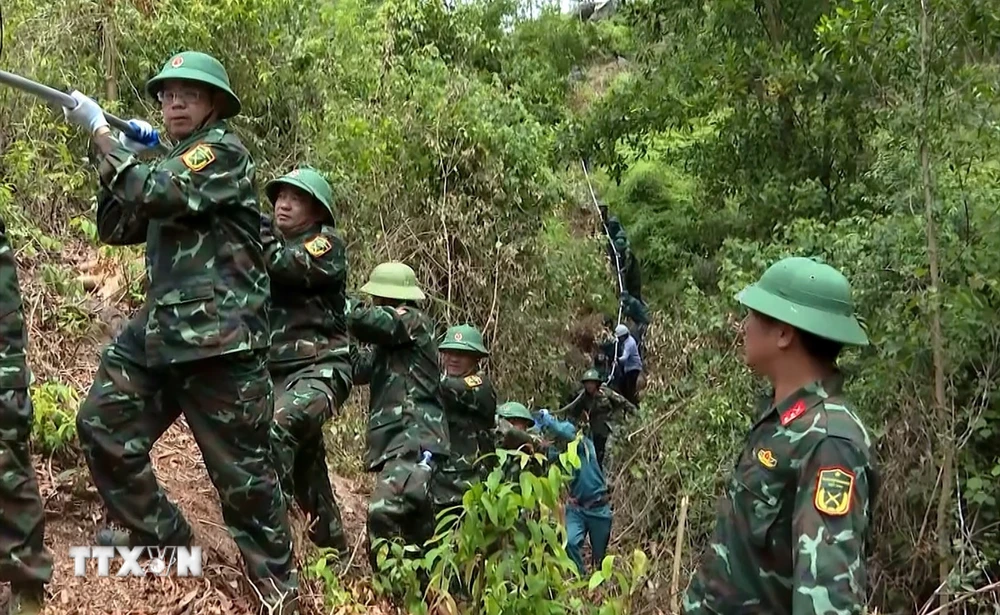

将校と兵士は、国家送電公社がプロジェクトを予定通りに完了できるよう支援します。 (写真:ヴァン・タイ/VNA)

しかし、将兵らは、プロジェクトが8月革命79周年と9月2日の建国記念日に間に合うように、国家送電公社が最後の作業を完了できるよう全力を尽くして支援した。

ゲアン省軍司令部のトラン・ヴォ・ヴィエット副司令官は、第4軍区司令部の指示に従い、ゲアン省軍司令部は部隊、各郡、各市の軍司令部および傘下の部隊を指導・指揮し、すべての困難を克服して計画通りに作業内容を完了するという最高の責任感を持って取り組むことに注力していると語った。

中央電力プロジェクト管理委員会の500kV回路3プロジェクト管理委員会の副委員長、ファム・スアン・ヴィエット氏は、現在、ユニットによって全ラインの作業環境が非常に高められていると語った。

しかし、場所によっては地形が複雑なため、部隊は技術機械によるワイヤー牽引を展開できず、人力に頼らざるを得ない状況にある。幸運なことに、この部隊はゲアン省軍の将校と兵士の熱心な支援と援助を受けている。現場の清掃が必要なルートの一部の区間では、軍隊も非常に迅速に現場に到着しました。

ゲアン省を通る500kV 3回線送電線プロジェクトは、全長99.99km、柱基礎箇所202箇所、アンカー88箇所を擁する。ソンダ11株式会社(建設請負業者)のグエン・ヴァン・ズン副社長は、進捗を確実にするために、部隊は約700人の役員と労働者を動員し、電線の引き込み、地盤の整地と復旧、電力網の通路の設置など、全ルートに沿った最終的な建設作業に集中していると語った。

現在、 ナムディン1-タンホア火力発電所、クインルウ-タンホア火力発電所、ナムディン1-フォーノイ火力発電所を含む500kV回線プロジェクト3回路の3/4構成プロジェクトで通電が完了していることがわかっています。

残りの構成プロジェクトである500kVクアンチャク-クインリュウ線は、首相の指示により8月25日までに完成させるべく、各部署が懸命に努力して建設中である。

(ベトナム通信社/ベトナム+)

[広告2]
出典: https://www.vietnamplus.vn/luc-luong-vu-trang-nghe-an-cung-nganh-dien-dua-du-an-500-kv-mach-3-ve-dich-post971856.vnp

コメント (0)

No data
No data

同じカテゴリー

ハザン - 人々の心を掴む美しさ
ベトナム中部の絵のように美しい「インフィニティ」ビーチ、SNSで人気
太陽を追う
サパに来てバラの世界に浸りましょう

同じ著者

遺産

仕事

No videos available

ニュース

政治体制

地元

製品
