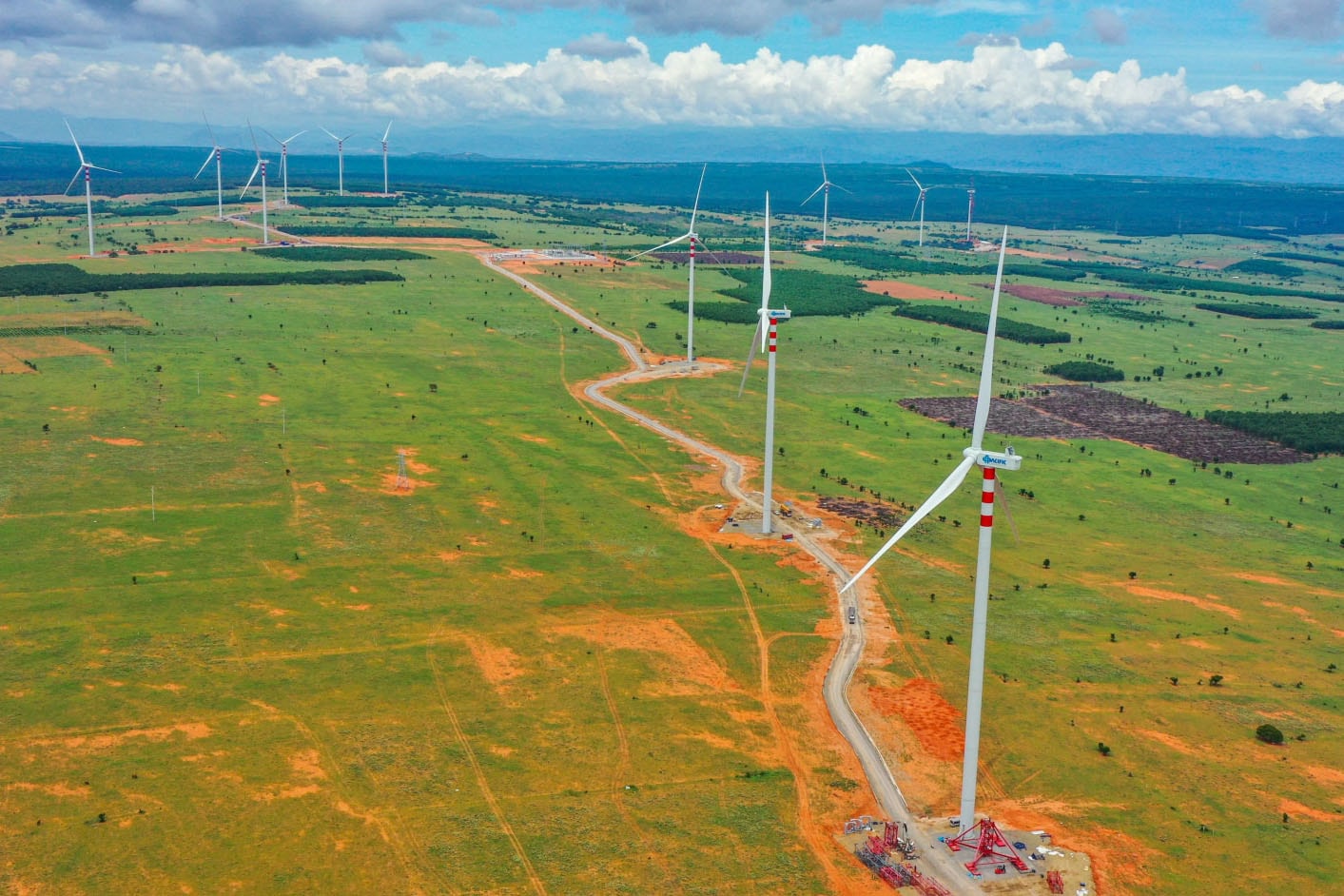

調査によると、同省には現在、総容量404.2MWの商業運転中の風力発電所が11基あります。さらに、省人民委員会の投資承認と投資家の承認を得て、現在実施中の風力発電プロジェクトが17件(総容量約830MW)あります。合計すると、同省には現在、総容量9,080.1MWの稼働中の発電プロジェクトが110件あり、そのほとんどは火力発電(4件 - 4,314MW)、水力発電(65件 - 3,194.8MW)、集光型太陽光発電(28件 - 1,157.1MW)です。このように、上記の稼働中の発電所の数とその容量からすると、風力発電が同省の電力供給全体に占める割合はかなり小さいと言えます。
エネルギー分野における困難に関して、ラムドン省商工局は、一部のプロジェクトは省の計画が更新されていないため実施できないと述べた。また、ほぼ完成し、稼働して発電する準備が整っている再生可能エネルギープロジェクトでも、国家送電網に接続するための商業運転権(COD)がまだ付与されていない。特に風力発電に関しては、12のプロジェクトが困難に直面しており、その主な原因は国家鉱物資源保護区の計画に関連しているが、残りは森林用地計画の重複や土地の整地問題によるものである。最近、省人民委員会は、省内の非予算投資プロジェクト(風力発電プロジェクトを含む)の困難や障害を検討し解決するための作業部会を設置したことが知られている。重点は、問題を解決し、投資家が規制に従って法的文書や手続きを完了できるよう指導・支援し、承認された投資政策や計画に従ってプロジェクトが可能な限り早く稼働できるようにすることである。
この問題に関して、ラムドン風力太陽光発電協会の代表者は、現在までに全国で稼働中の風力発電プロジェクトは121件あり、総容量は約7,100MWであると報告した。ラムドン省は国内で最も風力ポテンシャルが高いにもかかわらず、稼働中の風力発電プロジェクトはわずか11件で、総容量は約400MWにとどまり、市場シェアは著しく小さい。さらに、共通の障害の一つは国家鉱物資源計画に関連しており、首相は2023年にこの計画を調整する決定を下し、面積を大幅に縮小したが、現在まで政府監察局が指摘した制限や欠点は解決されていない。その結果、多くのプロジェクトは暫定的な支払いしか受け取れず、場合によっては支払いが何年も停止されているため、投資家にとって困難が生じている。
さらに、改訂版電力開発計画VIIIにおいて、総容量4,300MWの南中部地域における洋上風力発電プロジェクトが首相によって承認されました。しかし、所管当局は地域ごとにプロジェクトを承認しただけで、南中部地域の特定の地域については承認していません。そのため、最近、省当局は再び産業貿易省に対し、省の海域における洋上風力発電プロジェクトの開発に関するリストと場所の検討と承認を優先するよう首相に報告するよう要請しました。
一方、電気法によれば、海洋域における再生可能エネルギー資源の基礎調査は農林環境省の管轄であり、エネルギー安全保障の確保は商工省の責任となっている。そのため、当該地域は、基礎調査データベースを用いた再生可能エネルギー事業の評価・査定、投資家選定のための入札プロセス、土地面積の配分(1MWあたり)などに関するガイダンスを商工省に要請し、今後の実施の基礎とすることを求めた。
出典:https://baolamdong.vn/dien-gio-con-gap-kho-414789.html
