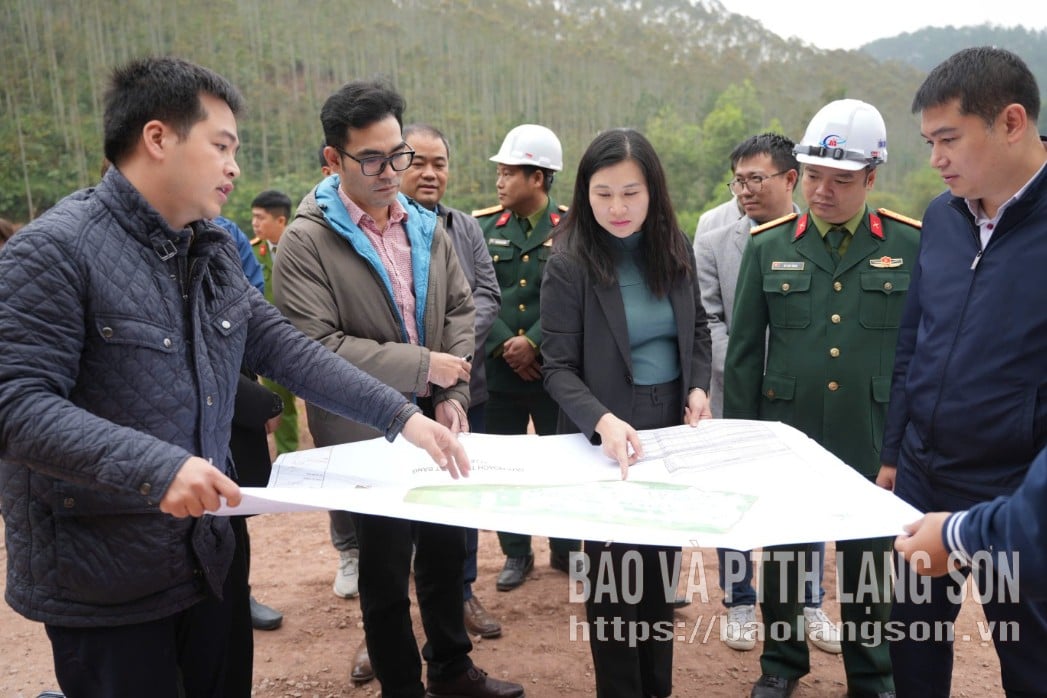

- 12月5日の朝、省の国境コミューンにおける中等教育寄宿学校の建設に投資するプロジェクト第1フェーズの実施のための運営委員会が開かれた。 省人民委員会副委員長トラン・タン・ニャン同志、 運営委員会委員長 キエンモック村とクアットサ村のプロジェクトの進捗状況を視察する視察チームのリーダー。
代表団には、運営委員会のメンバーである部門および支部の代表者、キエンモックおよびクアットサ村の人民委員会の指導者、省土地基金開発センター、投資家、建設請負業者が含まれていた。

プログラム期間中、代表団は建設現場を視察し、投資家と地方当局から建設の進捗状況、計画、敷地の整地、実施中の困難などについて簡単な報告を聞きました。

教育訓練省(投資家)の報告によると、両プロジェクトの調査、設計、マスタープラン策定は、必要な進捗状況に対応するため、短縮されたプロセスを経て緊急に実施されている。クアット・サ小中学校の計画面積は4.75ヘクタールで、コンサルティング部門は評価書類を完成させるため、地質調査、建築設計、技術インフラ整備を同時に進めている。

キエンモック小中学校の建設プロジェクトは、バンモイ村に位置し、計画面積は約7ヘクタールです。影響を受ける世帯の100%が補償を受け、初期建設のために敷地を引き渡しました。爆弾および地雷の除去作業は完了しており、建設の安全は確保されています。
両コミューンは、このプロジェクトを国境地域の教育発展にとって特に重要なものと位置付けています。クアットサーコミューンは36クラス、1,091人の生徒を擁する学校プロジェクトを展開しており、キエンモックコミューンは30クラスの寄宿制を導入し、地域の高校生の約67.7%を対象とする計画です。
しかし、実施にはまだ、更新が必要な場所がいくつかある不適切な土地利用計画、高額な埋立地費用につながる急峻な丘陵地帯、廃棄物処理場の場所が均一に計画されていないこと、建設スケジュールに間に合うように技術文書を完成させて評価を申請する必要があることなどの困難に直面しています。

検査中、ワーキンググループのメンバーは、プロジェクトがスケジュール通りに、現行の規制に従って実施されることを確実にするために、各問題について議論し、関係部署に積極的に調整して各問題を解決するよう要請しました。

省人民委員会副委員長のトラン・タン・ニャン氏は、閉会の辞で、関係部署が集中して実施を加速するよう要請した。ニャン氏は投資家が提案した敷地の全体計画に同意し、コンサルティング部門に引き続き検討、標高調整、地形の整地を行い、寄宿舎の基準に沿って校舎と管理棟の前に広く安全な利用可能なスペースを確保するよう指示した。
彼はキエンモック村の人民委員会に、引き続き用地の整地を迅速に進め、支払い書類を完成させ、積極的に宣伝活動を行って人々の合意を形成し、指定された期限内に学校を設立するプロジェクトを早急に承認するよう要請した。
同志は建設部隊に対し、建設期間中の樹木や作物の収穫作業の調整と支援を行う人材を動員し、整地された土地に適切な資材を速やかに配備するよう指示した。投資家は、各時点ごとに詳細な進捗計画を策定し、実施体制を整え、予定通りの完成を確実にしなければならない。
クアットサ村のプロジェクトについては、省人民委員会副委員長が投資家とコンサルティング会社に対し、地質調査の結果と実施中の全体設計に基づき、プロジェクトの評価と承認書類を早急に完成させるよう要請した。建築設計、構造、電力供給、給排水、部屋設備の内容は、 消防 建設組織にとって適切な条件を確保しながら、規制に従って実行する必要があります。
同氏は、プロジェクトが遅延しているため、12月10日までに施工図設計書類を審査・承認のために提出する必要があり、12月11日までに建設部門は十分な人員、機械設備を動員し、現場で実際の工事を実施し、計画通りの進捗を確保する必要があると強調した。関係部署は引き続き投資家と緊密に連携し、実施プロセス中に発生する問題を迅速に解決していく。
